Расчетная часть

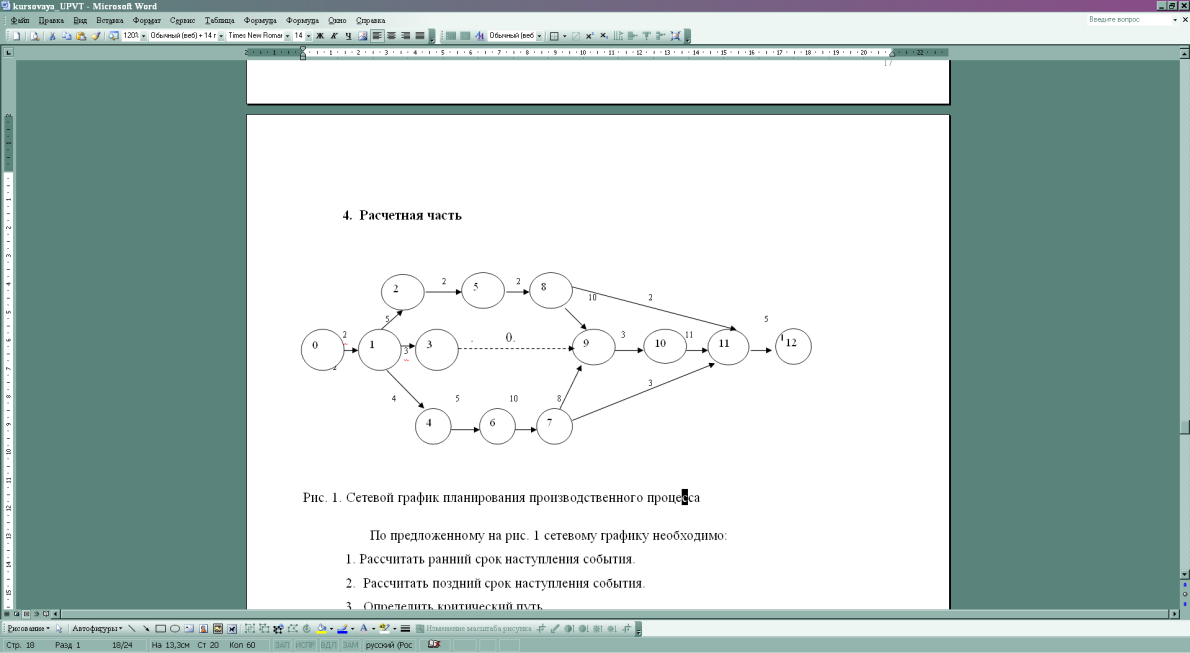

Рис.1. Сетевой график планирования производственного процесса
По предложенному на рис.1 сетевому графику необходимо:
. Рассчитать ранний срок наступления события.
. Рассчитать поздний срок наступления события.
. Определить критический путь.
. Определить резервы времени свершения отдельных событий.
. Определить полные пути сетевого графика.
. Определить полные резервы времени всех путей.
. Определить напряженность всех путей сетевого графика.
. Дать предложения по оптимизации данного сетевого графика.
Согласно своему варианту необходимо составить таблицу расчетных параметров сетевого графика (табл.3).
Таблица 3
Расчетные параметры сетевого графика (
в человеко - днях)
Код Работ |
Продолжительность (Т ожид) |
№ события |
Показатели событий | ||
Ранний Срок (тр) |
Поздний Срок (тп) |
Резерв времени | |||
0-1 |
1 |
0 |
0 |
0 |
0 |
1-2 |
5 |
1 |
2 |
2 |
0 |
1-3 |
1 |
2 |
7 |
15 |
8 |
1-4 |
3 |
3 |
5 |
29 |
24 |
2-5 |
1 |
4 |
6 |
6 |
0 |
4-6 |
2 |
5 |
9 |
17 |
8 |
5-8 |
2 |
6 |
11 |
11 |
0 |
6-7 |
7 |
7 |
21 |
21 |
0 |
7-9 |
5 |
8 |
11 |
19 |
8 |
8-9 |
9 |
9 |
29 |
29 |
0 |
9-10 |
3 |
10 |
32 |
32 |
0 |
10-11 |
8 |
11 |
43 |
43 |
0 |
11-12 |
5 |
12 |
48 |
48 |
0 |
8 - 11 |
1 |
11 |
43 |
43 |
0 |
7 - 11 |
3 |
11 |
43 |
43 |
0 |
